粘鋼加固也叫粘貼鋼板加固,是用粘鋼膠將鋼板粘結于混凝土構件的表面,使鋼板與混凝土形成統一的整體,利用鋼板良好的抗拉強度達到增強構件承載能力及剛度的目的。今天小編就來詳細講解下鋼結構基面粘貼鋼板加固的施工流程。
粘貼鋼板加固施工前的準備
1、材料:曼卡特粘鋼膠;鋼材須有材質證明,進場后要進行抽樣檢測;主要施工機具及材料應到場。
2、熟悉圖紙:對加固施工圖、節點大樣圖、進行全面了解及熟悉。根據加固結構特點和施工工藝要求,結合現場實際條件,認真做好粘結工程的施工方案。并對施工人員進行安全、質量、技術交底。

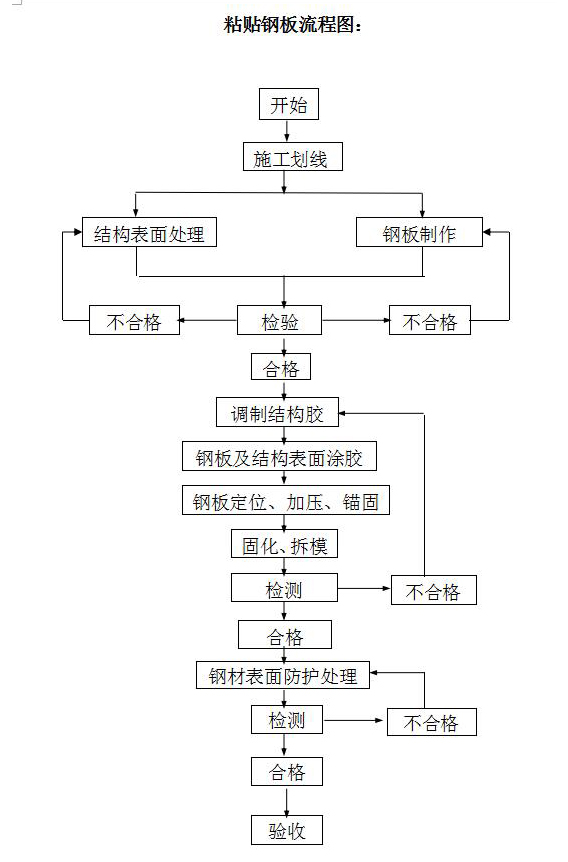

粘貼鋼板施工流程圖
粘貼鋼板加固工藝流程
1、表面處理:包括加固構件貼合面處理及鋼板貼合面處理,結合面處理是關鍵的工序,應認真進行。
加固構件貼合面處理:
對于加固混凝土構件表面,應根據構件的新舊程度、干濕程度、等分別按以下情況處理;對于鋼基面應對表面涂層、浮銹、油污等進行清理。
對于鋼板基材粘合面,先用鋼絲刷將表面浮銹刷去,然后用吹風機吹去表面殘留銹渣粉塵,再用棉紗沾丙酮擦凈表面。
對潮濕或有油污的基材面,除上述要求外,尚須進行人工干燥處理。
鋼板貼合面處理:
噴砂處理或用角磨機打磨、直到露出金屬光澤。打磨粗糙度越大越好,打磨紋路與受力方向垂直,最后用棉紗沾丙酮擦拭干凈。
2、劃線定位:根據加固施工圖,準確地在構件表面劃出粘貼部位輪廓線。
3、鋼構件放樣制作:先在粘貼區域放樣鉆孔,根據大樣制作鋼構件,打磨,焊接,鉆孔。
4、配膠:粘鋼結構膠按產品使用說明書要求調配。
5、隔層墊片:在鋼板需錨固位置放置隔層墊片,墊片2mm厚。
6、粘貼:用抹刀將配好的結構膠涂在鋼板粘貼合面上,要求鋼板上的膠層中間厚邊緣薄且膠層中間厚度宜為5mm左右,然后將鋼板件貼于預定的位置。
7、固定與加壓:鋼板粘貼好后立即用夾具及預焊接螺栓等固定,并適當加壓,以使膠液剛從鋼板邊緣擠出為度。固定加壓后,用小錘敲擊粘貼面兩邊緣敲擊鋼板,如無空洞聲,表示已粘貼密實,否則應補膠或重新粘貼。
8、固化與拆模:對溫度在20℃以上時,固化時達到36小時后可以拆除鋼板外表的加壓裝置;若溫度較低時可以延長拆模時間膠體固化時,在20℃以上一般在24小時強度達到設計值的70%以上,72小時后完全固化。
9、檢測:一般采用非破損檢驗。即外觀檢查鋼板邊緣溢膠色澤、硬化程度,以及小錘敲擊鋼板檢驗鋼板的有效粘結面積。錨固區有效粘貼面積不小于95%,非錨固區的有效粘貼面積不小于85%。
編輯者:南京曼卡特,如需轉載,請注明出處
原文鏈接:http://www.jzzspx.cn/Article/gjgjmztgbj.html
掃碼獲得免費技術支持
掃碼獲得優惠信息
南京曼卡特科技有限公司 版權所有
24小時咨詢熱線:400-894-5118
E-mail:[email protected]
地址:南京市江北新區萬壽路15號南京工大科技產業園E1幢東101室
備案號:蘇ICP備10001964號-4
